Vad händer nu?
En del arbete återstår innan Norrvatten kan börja bygga den nya anläggningen. Just nu pågår förberedande arbeten vid byggområdet. Byggstarten är planerad till våren 2026-
Ökad trafik på Hummelmoravägen i Järfälla
Bygget av Norrvattens nya vattenverk på Skäftingeholmen i Järfälla innebär att fler lastbilar passerar längs den del av Hummelmoravägen i Järfälla som sträcker sig mellan norra Hummelmorarondellen och Vattenverksvägen.
Under 2026 och 2027 kan antalet transporter uppgå till mellan 50 och 100 tunga fordon per dag, i perioder. Från mitten av 2027 kommer antalet transporter att minska till omkring 25–40 tunga fordon per dag.
De flesta transporter kommer att ske på vardagar från kl. 07:00-16:00, men det kan förekomma transporter under dygnets alla timmar.
Transportväg
Det är främst sträckan mellan norra Hummelmorarondellen och Vattenverksvägen som kommer beröras av de ökade transporterna. Genom att förlägga transporterna till den angivna sträckan kan vi undvika att passera de skolor som finns i området.

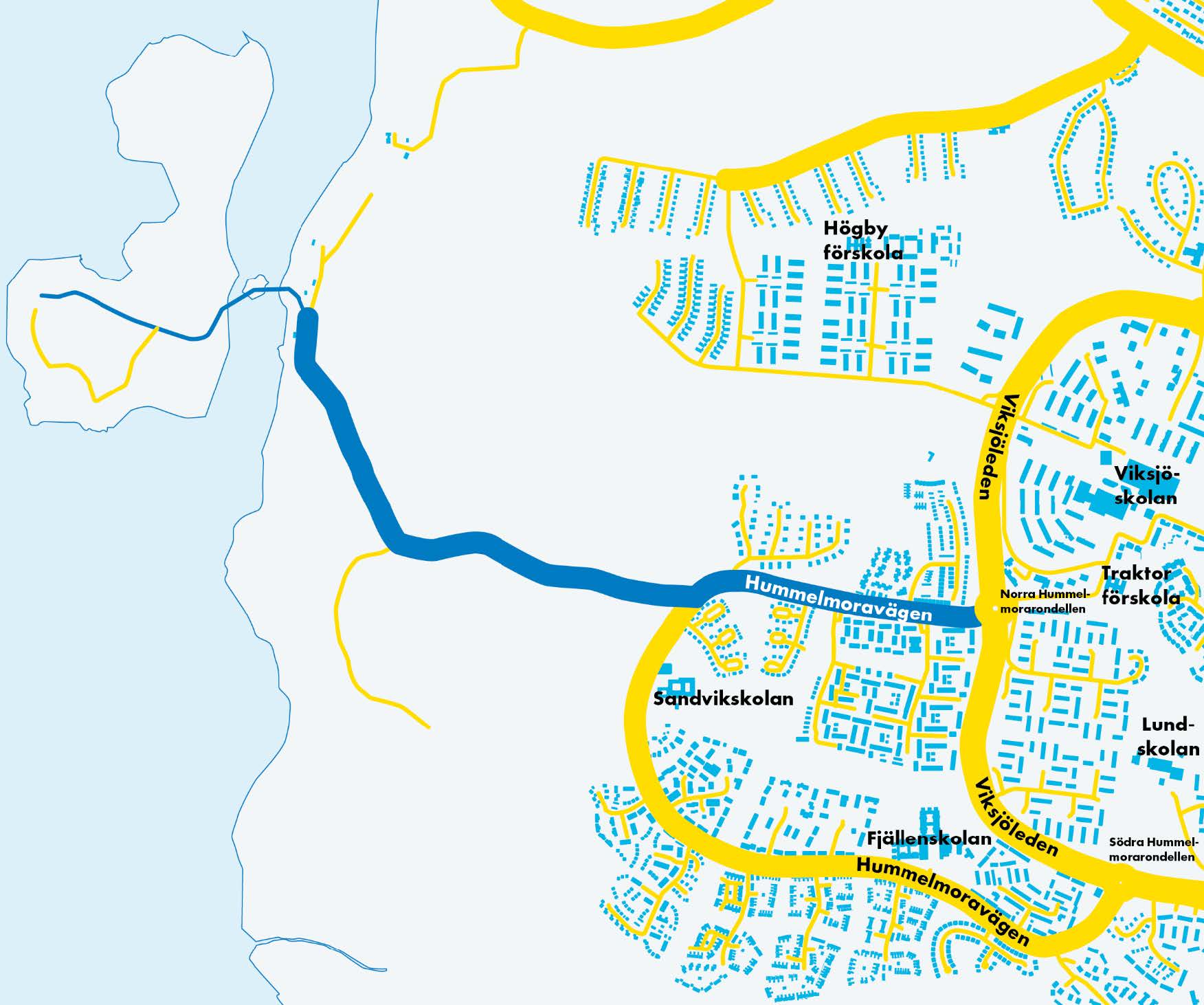

Karta över transportvägen (bild som öppnas i nytt fönster)
Frågor och information
Du är välkommen att mejla frågor om pågående arbeten och projektet Norrvattens framtida vattenproduktion till info@norrvatten.se.
Genomförandebeslut
Den 12 februari 2026 fattade Norrvattens förbundsstyrelse ett första genomförandebeslut inför byggnationen av det nya vattenverket. Projektet är uppdelat i 16 huvuddelar, och genomförandebeslutet omfattar de två första huvuddelarna.
Tidplan och budget
Genomförandebeslutet, som fattades av Norrvattens styrelse den 12 februari 2026, omfattar huvuddel 1 och 2. Det inkluderar grundläggande markberedning och markförstärkning, förläggning av yttre VA samt inledande betongarbeten för processbyggnaden.
Huvuddel 1 och 2 planeras att pågå till augusti 2027. Kostnaden för huvuddel 1 och 2 är 850 miljoner kronor inklusive risk, oförutsett, finansiering och index. Genomförandebeslut för huvuddelarna därefter planeras till början av 2027.
Nu pågår förberedande arbeten på platsen där det nya vattenverket ska byggas och byggstarten är planerad till våren 2026. Det nya vattenverket väntas vara färdigbyggt under 2034 och sedan driftsatt under 2035. Slutkostnadsprognosen för det nya vattenverket, inklusive risk och oförutsett samt finansiering och justering för inflation till år 2035, uppgår till 9,15 miljarder kronor.
I januari 2023 tecknade Norrvatten avtal med NCC den första fasen av en utförandeentreprenad i samverkan. Det betyder att NCC är delaktiga i planerings- och projekteringsarbetet. Det finns också möjlighet för Norrvatten att teckna avtal för byggskedet. I och med genomförandebeslutet för huvuddel 1 och 2 avser Norrvatten att teckna avtal för byggskedet för dessa huvuddelar.
Förberedande arbeten
Under våren 2026 kommer Norrvatten genomföra flera olika typer av arbeten på Skäftingeholmen och Lövholmen. Dessa arbeten är en del i det förberedande arbetet för Norrvattens framtida vattenproduktion.
Tillståndsprocesser
Det behövs fler olika tillstånd för att få bygga. Miljötillstånd beviljades av mark- och miljödomstolen i december 2024. En ny detaljplan för området Skäftingeholmen, i Järfälla, antogs av Järfällas kommunfullmäktige i januari 2025.
